Informationen zur Kirchensanierung der Pfarrkirche in Aschau

Sehr geehrte Pfarr- und Gemeindemitglieder,

die Sanierungsarbeiten an unserer Pfarrkirche haben begonnen. Um Sie auf dem Laufenden zu halten, werden wir Sie auf dieser Seite regelmäßig über die Sanierungsfortschritte informieren.

2021:
Die Firma Zosseder hat in den KW 30 und 31 den Dachstuhl von giftigen Baumaterialien und Fledermauskot gereinigt. Die Abnahme der Dacharbeiten fand am 10. August 2021 statt.

In KW 35 wurden die 1-2 mm tiefen außenliegenden Gewindelöcher mit versprödungsfreiem Fensterkitt zugespachtelt, in KW 37 alle durchgetrockneten Kittfälze mit Metallfarbe überstrichen.

Im November wird für ca. 1-2 Wochen der Maler im Kircheninnenraum arbeiten. Dazu wird ein Arbeitsgerüst an der Chor-Nordwand aufgestellt. Der Zugang zum Turm ist weiterhin möglich.

2022:
Ausschreibung der Gewerke ab Januar 2022

5. Februar: Schreinerei Mayerhofer hat einen Teil des Laiengestühls unter der Empore demontiert. Die Bänke wurden eingelagert. Der nördliche Beichtstuhl wurde dauerhaft entfernt.

Mai 2022: Kirchenmaler Fa. Stein und Gerüstbau Schneider: Gerüstaufbau und Durchführung der Malerarbeiten (Musterachse II)

2022 muss die Kirche zu keiner Zeit gesperrt werden. In diesem Jahr beginnen lediglich die Arbeiten am Dachstuhl, was der Nutzung der Kirche nicht im Wege steht.
Erst 2023 kommt es zur Schließung, wenn die Heizung erneuert und die „Raumschale“ renoviert wird.

2023:
Wie schon verschiedentlich angekündigt, beginnen die Arbeiten in der Pfarrkirche nach Ostern. Das hat zur Folge, dass spätestens ab Mai alle Gottesdienste an Sonn- und Feiertagen in der Waldwinkler Maria-Hilf Kirche stattfinden. Die Werktags-Gottesdienste können im Pfarrheim St. Anna gefeiert werden.
Der Gottesdienst zum 1. Mail findet - wie schon bisher - im Freien beim Gemeindehaus statt. Im Anschluss an den Gottesdienst werden die Fahrzeuge gesegnet.
Wenn alles nach Plan läuft, können die Sanierungsarbeiten bis November 2024 abgeschlossen werden.

Aktuelle Bilder vom Oktober 2023

Ein Blick in das Innere der Pfarrkirche ...Vielen Dank, Helmut Stief, für die Fotos!

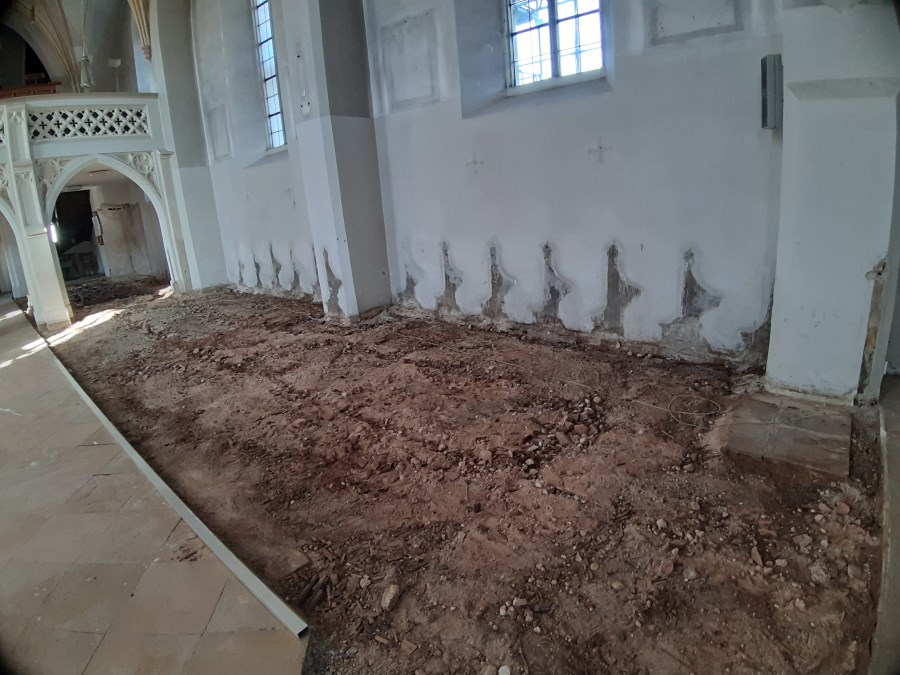

Kirchensanierung_1
Fotos: H. Stief

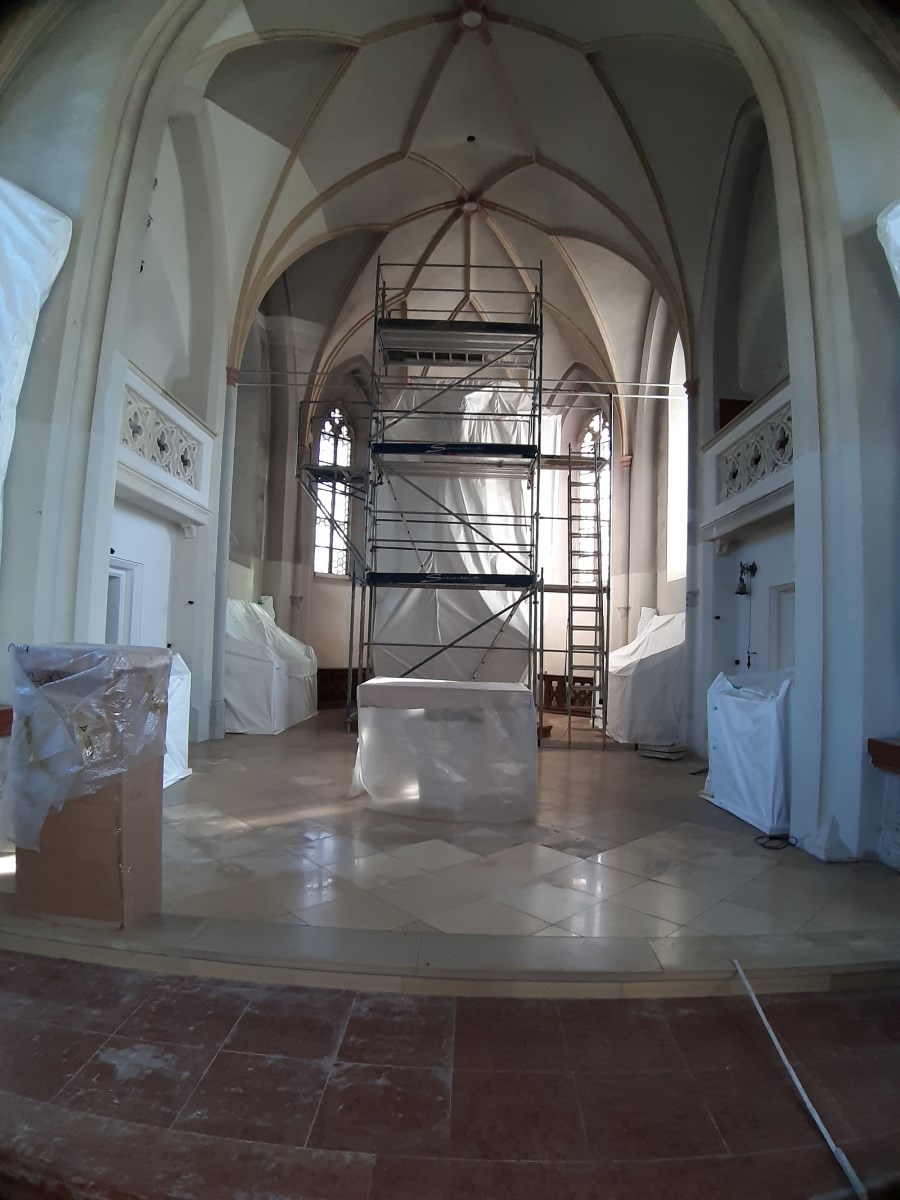

Kirchensanierung_2
Kirchensanierung_3

Ausführliche Baugeschichte

Ab April 2023 wird die Pfarrkirche für die Kirchensanierung geschlossen. Ein neues Kapitel wird aufgeschlagen, ab Herbst 2024 wird die Kirche in neuem Glanz erstrahlen.
Anlässlich der Sanierung haben wir auf einigen Seiten die Baugeschichte der Kirche zusammengestellt. Ein interessantes Zeugnis über die Entstehung der Pfarrkirche. Wir laden Sie herzlich zum Lesen ein!
Hier finden Sie die Baugeschichte.
